Краткая версия ZIMA Диспетчерская

ZIMA

платформа документооборота КРС/ПРС

Одна база на ремонт вместо контура Excel на дисках ЦТКРС

Цифровизация документооборота КРС/ПРС: план-заказ → план работ → суточная сводка → учёт ТЖ/химии → нормирование → протоколы ГТСАВР → геоописание (ИИ).

План-заказ План работ Сводка Ресурсы Нормы Протоколы ГТС АВР Гео · ИИ
Цель проекта

Зачем ZIMA

Одна база данных на ремонт: от план-заказа до АВР и геоописания — без тройного переноса глубин, Ø НКТ и факта по слотам между инженером, диспетчером и нормировщиком.

  1. 1План за минуты — парсинг Excel ПЗ и черновик плана КРС/ПРС (−90% времени, KPI пилота).
  2. 2Сводка — источник правды — 6 слотов, ТЖ, история с фото/видео; следующая смена видит тот же факт.
  3. 3Нормы и акт из БД — § СПО/КРС и часы из текста слота; нормировщик контролирует; ГТС до АВР; гео (ИИ) после акта.
ЦТКРС · КРС/ПРС

Контур ЦТКРС — роли и документы

На один ремонт в ЦТКРС завязаны разные специалисты и формы. ZIMA связывает их в одной БД — без повторного переноса глубин, НКТ и факта по слотам.

Инженер ПРС/КРС План-заказ (Excel), план работ, приложения ПВР/ГИС. Сейчас — часы ручного переноса из ПЗ.
Диспетчер ЦТКРС Суточная сводка: 6 четырёхчасовых интервалов (02–06 … 22–02), факт СПО/ПР/переезд. История скважины с фото и видео в карточке ремонта, не в отдельных папках .
Нормировщик Контроль автоматически сформированных норм: § СПО/КРС, часы, строки АВР — без ручного разбора текста сводки.
Геолог / ГТМ Протокол ГТС перед подписанием акта; геологическое описание после АВР (черновик ИИ).
Проблема

Где ЦТКРС теряет время

На ремонт: ПЗ (конструкция, перфорация, НКТ), план КРС/ПРС, сводка 6 слотов, нормировщик вручную сверяет нормы для акта. Три роли — три раза одни глубины, Ø ЭК/НКТ, часы СПО/ПР/переезд.

Типичные потери

Один день простоя ремонтной бригады на объекте стоит дороже годовой поддержки специализированного ПО. ZIMA бьёт не в «модную цифру», а в повторяющийся ручной труд.

Сравнение

Процесс сегодня — и с ZIMA

Сейчас (Excel, сетевые диски)

  • Цепочка ПЗ → план → сводка → АВР у разных людей и файлов
  • Расхождение ПЗ / план / факт по глубинам, Ø НКТ, перфорации
  • Общая сводка на подразделение — версии на Z: к вечеру не сходятся
  • Нормировщик ежедневно разбирает текст сводки и набирает строки акта
  • Опечатка в слоте → простой бригады, переделка документов
  • ERP/MES без семантики «Пр.перед ремонтом», «Спуск - N шт НКТ73»

С ZIMA

  • Единый контур в PostgreSQL на ремонт
  • Черновик плана из ПЗ: типовой 2–5 мин, нетиповой 10–20 мин
  • Веб-сводка: бригада, скважина, 6 слотов, ТЖ на одном экране
  • Нормы из текста слота — § / факт, готово в АВР
  • Оборудование, химия, ТЖ/НЖ в привязке к ремонту
  • История ввода — даты, ГТМ, аварии; фото и видео к событию в БД
  • Формы и формулировки как в ЦТКРС — меняется хранение, не привычка
Предложение

Что предлагаем · почему · преимущество

Что

  • Планировщик плана работ — импорт Excel ПЗ и построение плана
  • Веб-сводка ремонтов — суточная сводка ЦТКРС в браузере
  • Модуль АВР — ядро нормирования СПО/КРС, АВР и отчётов
  • MAX‑бот ZIMA (в разработке) — инструмент коммуникации между руководством и инженерно-техническими работниками (ИТР) цеха в рамках системы документооборота с возможностью постановки задач и контроля исполнения поручений

Почему

  • Документы в разных Excel и головах
  • Универсальный ERP без «Пр.перед ремонтом», § 303.1
  • Опечатка → простой бригады, споры с подрядчиком

Преимущество

  • Те же формы ЦТКРС — другое хранение
  • Сверка спуска, объёмов, P устье в коде
  • 250+ тестов; опытная эксплуатация
Решение

Три продукта — один контур данных

Выравнивание модуля под требования заказчика: не замена существующего процесса, а интеграция в контур ZIMA.

ПродуктРоль в контуре
План работ в PyQTПЗ → структурированные данные скважины → текст плана КРС/ПРС
Сводка в WebСуточная сводка, бригады, ремонты, жидкость, операции в слотах
Общая база данныхAPI, БД, нормы, справочники, акты, уведомления

Пользователь не дублирует ввод: загрузил ПЗ → сводка → нормы → АВР — одна модель скважины на ремонт.

Решение

Как работает контур ZIMA

1. Планирование Инженер загружает план-заказ (Excel), система собирает черновик плана (КРС/ПРС) за минуты. После сводки, норм и АВР — геологическое описание с помощью ИИ по итогам ремонта. Всё в общей базе, а не в личных файлах.
2. Диспетчеризация Сводка в браузере, 6 слотов, операции СПО/переезд. Учёт оборудования, химии и техжидкости — что завезли и что ушло в работу. История скважины с фото- и видеофиксацией — в той же карточке ремонта. Следующая смена видит те же данные.
3. Нормирование и акты Нормирование идёт в процессе накопления сводки:диспетчер сохраняет слот → система строит нормы (норматив / факт). После закрытия ремонта — готовый АВР через 5–60 минут (строки + PDF из БД, с учётом проверки ИТР).
Целевые KPI пилота: −90% времени на черновик плана, −75% времени на сводку, −70% ошибок «сводка → нормы», единая база на ремонт вместо разрозненных файлов Excel на дисках.

Это не презентация стартапа с нуля

Один ремонт

Как было и как будет — по дням

День Было Стало
День 0 Инженер вручную переносит ПЗ в план (4–8 ч типовой, 1–2 дня нетиповой); риск расхождений по глубинам, Ø НКТ Импорт Excel ПЗ → черновик плана: типовой 2–5 мин, нетиповой 10–20 мин
День 1–N Диспетчер ведёт общую сводку в Excel; версии расходятся; нормы отдельно Карточка ремонта в вебе: 6 слотов; нормирование идёт при накоплении сводки
Каждые сутки Нормировщик на следующий день вручную разбирает текст сводки в строки акта Сохранение слота → нормы в БД автоматически; нормировщик только контролирует § и часы
Закрытие Акт выполняют в Excel из сводки и норм; задержка подписания и оплаты Готовый АВР через 5–60 минут после закрытия ремонта (строки + PDF из БД, с учётом проверки ИТР)
После АВР Геоописание вручную по ПЗ и факту ремонта Черновик ИИ по ПЗ + накопленному факту из системы
Полный контур

8 документов — одна правда о скважине

Глубины, конструкция, перфорация и факт по слотам не дублируются вручную в каждую форму.

1. План-заказ 2. План работ 3. Сводка 4. Оборудование · химия · ТЖ 5. Нормы 6. Протоколы ГТС 7. АВР 8. Геоописание (ИИ)
Шаг Без ZIMA С ZIMA
План-заказ Парсинг вручную, риск ошибки по ЭК/НКТ Импорт Excel → Конструкция скважины в базы данных; замечания по ПЗ: давления, устье, карта спуска, классификатор
План работ Копипаст; несоответствие спуска и конструкции — на объекте 50+ сценариев; сверка НКТ/штанг/пакера с данными скважины; подбор оборудования; расчёт объёмов и нагрузок
Сводка Общий Excel, смены перетирают ячейки Карточка ремонта, 6×4 ч (Екб); история ввода с фото/видео — один факт для всех ролей
Ресурсы ТЖ/химия отдельно от сводки Доставка и расход в том же контуре
Нормы Ручной подбор § СПО/КРС Строки из текста слота → время по норме
ГТС · АВР · Гео Сборка в последний день; ручной акт и отчёт Протокол до АВР; акт из БД; черновик ИИ по итогам ремонта
Человеческий фактор Тройной ввод; правила «в головах»; опечатка → простой Один контур данных на ремонт; 250+ тестов; отраслевые регламенты в коде — меньше ручных решений

На каждом этапе — один repair_id и модель Конструкции скважины; детальный график перехода — на следующем слайде.

Пилот · переход

Как будет внедрение контура Zima

Не «big bang»: параллельный ввод Excel и ZIMA, сверка, затем поэтапная смена источника правды.

Этап Фокус Кто Excel ZIMA Критерий готовности
1–2 мес ПЗ и план Инженер КРС/ПРС ПЗ и план как сейчас Импорт ПЗ → Базу данных; черновик плана; сверка глубин и Ø ≥2 ремонта: расхождения ПЗ/план < согласованного порога
3–4 мес Сводка Диспетчер ЦТКРС Общая сводка с выгрузкой в Excel: 6 слотов в вебе; диалоги СПО/ПР; история и фото к событию 2 недели: факт в ZIMA = эталон для смены
5–6 мес Нормы и АВР Контроль нормировщика / геолог Ручной акт из сводки Строки из слотов → АВР + PDF; протокол ГТС; гео (ИИ) Акт из БД без переписывания; KPI −70% ошибок норм

Роли (RACI)

  • Инженер — владелец ПЗ и плана (A)
  • Диспетчер — владелец слотов и ТЖ (A)
  • Нормировщик — контроль § и часов (A); набор акта — система (R). Возможность сокращения штатной единицы после пилота
  • ИТ / ZIMA — доступы, обучение, откат на Excel при сбое (C)

Риски

  • Сбой веба → продолжаем сводку в Excel, данные в БД сохранены
  • Обучение: 3 сессии (инженер · диспетчер · нормировщик)
  • Демо цепочки 45–60 мин на одном ремонте до старта пилота
Данные

Откуда берутся данные · кто вносит

ЭтапКтоОткуда / куда
План-заказИнженер КРС/ПРСExcel ПЗ → импорт → База данных в PostgreSQL
План работИнженерЧерновик из ПЗ + правки; текст плана и ПВР/ГИС
Сводка (6 слотов)Диспетчер ЦТКРСДиалоги операций → текст слота + сегменты норм
ТЖ, химия, фотоДиспетчер / сменаКарточка ремонта, привязка к событию
Строки норм, часыСистема (авто)Справочники KRS/СПО, парсинг […ч] → norms_operations
АВР, ГТСКонтроль нормировщика / геологНакопление из БД, PDF в S3 — без переписывания Excel
Нормирование

Как считаются часы

Диалог операции § из справочника KRS/СПО Часы H Текст слота [Hч] time_by_norm в АВР

Диспетчер не считает часы вручную для акта — их подставляет справочник при формировании текста слота. Сохранение слота → строки норм в БД (norms_operations).

Пример из сводки§ИсточникРасчётЧасы
Переезд 100 км, дороги хорошие§ 303.1норматив100 км × норма; рабочие часы слота (перерывы 00–01, 12–13)2,78
Разгрузка НКТ 50 шт§ 15нормативпо справочнику KRS2,0
Спуск — 120 шт НКТ73 + подготовительные§ 34.1 …нормативнесколько § в одном слотесумма […ч]
Монтаж приёмного мосткафактнет § — фактическое время в скобках1,5
Расхаживание при ПРфактnorm_source: факт в АВРпо факту
Нормирование

Часы: кто · когда · связь с АВР

РольДействиеРезультат
ДиспетчерДиалог СПО/ПР/переезд → «Сохранить слот»Текст ячейки + сегменты норм на сервер
СистемаСправочник KRS/СПО, поля формы (км, шт, интервал)[2,78ч] в тексте; time_by_norm в БД
НормировщикВыборочный контроль накопленных строкТот же § и часы в АВР — без переписывания сводки

Было

  • Текст сводки и акт — разные люди, разные файлы
  • Часы в Excel «на глаз» или пересчёт на следующий день

Стало

  • Одинаковые § в скобках сводки и в строке АВР
  • KPI пилота: −70% ошибок «сводка → нормы»
  • Экраны: слот с […ч] → таблица норм → АВР (слайды §12 и §15)

Норматив — часы из справочника по §. Факт — когда § нет (ожидание, расхаживание, доп. разрядка): в АВР norm_source: факт.

Планирование

Создание плана работ

Парсинг план-заказа → карточка скважины и черновик плана КРС/ПРС без копипаста конструкции и дебита.

Было

  • ПЗ: кондуктор, ЭК, НКТ, перфорация, ГНО — листы Excel
  • Инженер переносит в план: и.з., т.з., Ø, Qж/Qн, обводнение
  • 4–8 ч на типовой ремонт; на нетиповом — смена и больше

Стало

  • Импорт ПЗ → База данных: объект ремонта, площадь, куст
  • Сверка спуска с конструкцией; подбор оборудования и расчёт объёмов/нагрузок
  • Редактура — только отклонения от типовика
Планировщик

Инженерная точность — меньше ручных ошибок

Минимизация человеческого фактора: глубины, Ø ЭК/НКТ, карта спуска и перфорация вводятся один раз из ПЗ — дальше система сверяет план, операции и акт с одной моделью скважины.

Соответствие спускаемого оборудования

НКТ, штанги, пакер, насос — сверка с конструкцией и картой спуска из ПЗ: длина vs глубина насоса, НКТ 89 при ф.пакере до 900 м, посадка пакера вне перфорации и интервала скреперования.

карта спуска перфорация шаблонирование
Подбор оборудования

Ø НКТ/ЭК, тип пакера и ГНО, схемы ПВО, реагенты и поглотитель H₂S — по категории скважины и классификатору, а не «как в прошлый раз».

классификатор H₂S ПВО
Расчёт объёмов

Объём скважины, колонны, глинораствора, закачки, техжидкости — из геометрии конструкции и текущего забоя, без калькулятора «на боковине».

V скважины глинораствор ТЖ
Расчёт нагрузок

Допустимые давления на устье, нагрузка на подъёмный агрегат, контроль vs классификатор и отраслевые регламенты — до выезда бригады, не на объекте.

P устье ПА норматив
Человеческий фактор · §10

Как избежать ошибки человека в ZIMA

Инженерные проверки — на предыдущем слайде. Ниже — механизмы, которые снижают ручной ввод и опечатки по всей цепочке ПЗ → АВР.

  1. Один ввод из ПЗ — База данных: глубины, Ø, перфорация, карта спуска → план, сводка, нормы и АВР из одной модели скважины.
  2. Проверки до выезда — спуск vs конструкция, посадка пакера, НКТ/ШН, P устье, объёмы и ТЖ из геометрии, не «с боковины Excel».
  3. Классификатор и регламенты — 50+ сценариев, H₂S, ПВО, подбор оборудования по категории скважины.
  4. Сводка через диалоги — операции СПО/ПР/переезд из справочника → меньше опечаток в свободном тексте.
  5. Нормирование при накоплении — сохранение слота → строки § и часы; нормировщик контролирует, а не переписывает сводку в акт.
  6. История слота + фото/видео — факт привязан к событию; меньше правок «задним числом» и споров со сменой.
  7. Автотесты планировщика — 250+ тестов на типовые сценарии без остановки эксплуатации.

Человек остаётся в контуре — система ловит расхождения до акта и подписания, а не после оплаты подрядчику.

Суточная сводка

Вид сводки — один экран на ремонт

Вход факт смены, план на сутки, 6 слотов  ·  Выход закрытые слоты с […ч], ТЖ, история → нормы и АВР

Суточная сводка ЦТКРС: ремонт, план, факт по слотам, учёт ТЖ/НЖ, история ввода с фото и видео — как привычная форма, в вебе.

Было (общая сводка)

  • Десятки ремонтов в одном Excel — сбой по строке
  • ТЖ, химия, факт — разные файлы
  • История ввода и фото/видео — на диске, MAX, без привязки к слоту
  • План работ не на виду при закрытии суток

Стало (ZIMA)

  • № ремонта · бригада · объект — карточка ремонта
  • 6 слотов (02–06 … 22–02, часовой пояс Екатеринбург)
  • История скважины — ввод в эксплуатацию, ГТМ, аварии; фото и видео в карточке
  • Зелёный блок факта → нормирование без переписывания

① Шапка ремонта

№ ремонта · бригада · объект
КРС-1 · типовой ремонт
Старт: 05.05.2026 07:00
АПРС-50, МТ, ИВЭ · Qж/Qн

② План · конструкция

П.п. плана (опрессовка ГНО, подъём насоса…)
НКТ, штанги, компоновка
ЭК 146 · и.з. 2094 · перф. 2049–2074 (в работе)

③ Факт по слотам

07:00 — Пр.перед ремонтом, переезд
10–14 — переезд, раскладка на уст.
14–18 — разгрузка НКТ 50 шт
18–22 — ПР, обвязка, освещение
22–02 — монтаж АПРС-50, ПК

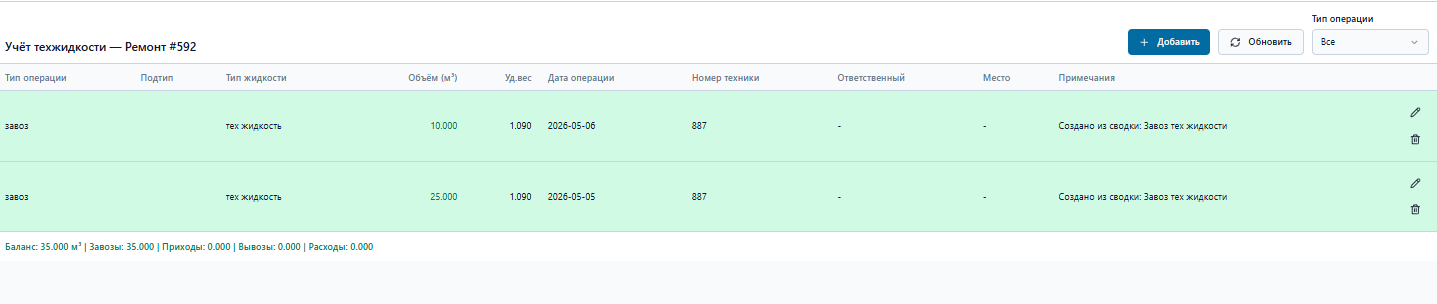

④ ТЖ / НЖ (м³)

Остаток · приход · расход (заливка, убыль, снятие)
ТЖ и нефтесодержащая жидкость
Гос. № СПТ · привязка к ремонту

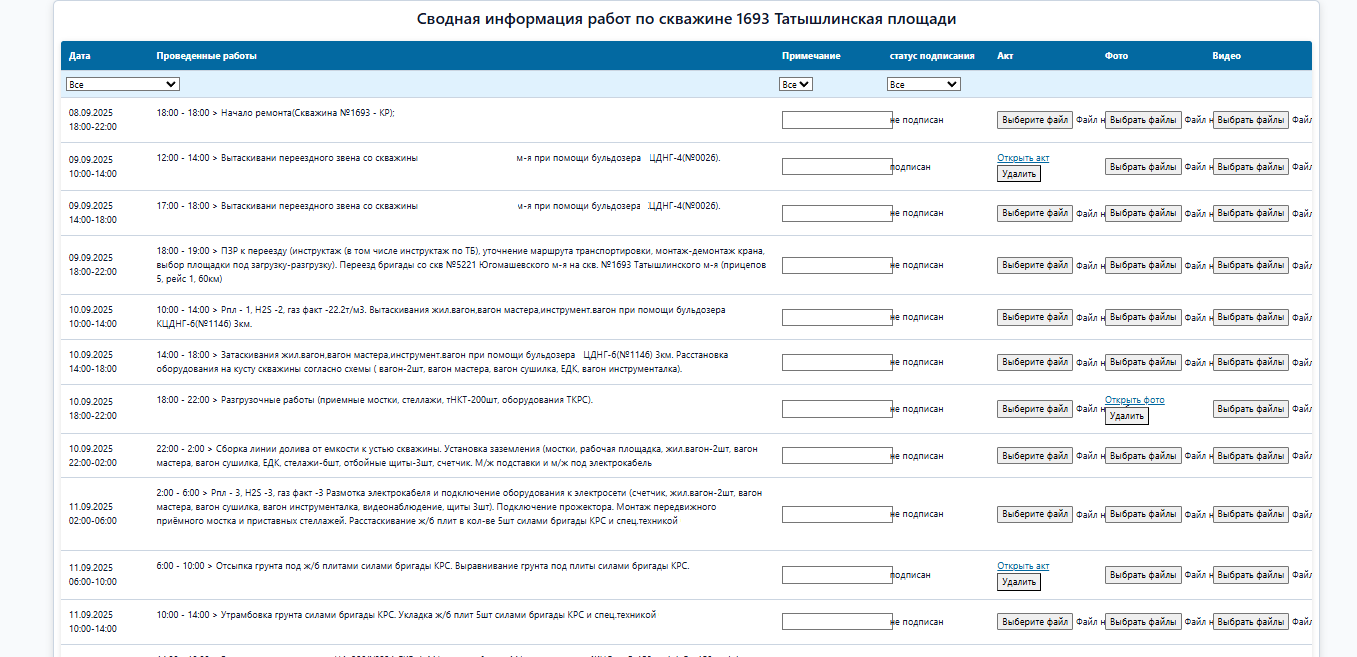

⑤ История ввода

Бурение · ввод · ГТМ · аварии
К событию — фото и видео
Хранение в БД, не папки на Z:
Доступ смене и при разборе споров

Семантика форм ЦТКРС: «Пр.перед ремонтом», «Спуск - N шт НКТ73», «Переезд бригады». Сохранение слота → нормы и АВР. Скриншоты интерфейса — в конце презентации.

Суточная сводка · §12

Итоговая сводка — что получает цех

Вход за сутки план на сутки, факт смены по 6 слотам, ТЖ/НЖ, вложения к событиям  ·  Итог (закрытые сутки) единая карточка ремонта в БД — источник для норм и АВР

На выходе после закрытия суток

  • Все 6 слотов с интервалами [… ч] и текстом из диалогов СПО/ПР
  • Баланс ТЖ/НЖ (м³) по ремонту — в той же карточке
  • История ввода с фото и видео — не папки на Z:
  • Строки норм по накопленным слотам → готовность к АВР
  • Следующая смена и нормировщик видят тот же факт в БД
БылоСтало (ZIMA)
Десятки ремонтов в одном Excel — сбой по строкеКарточка ремонта — один экран на бригаду и скважину
Нормировщик на следующий день переписывает текст сводки в строки актаСтроки § и часы из слотов автоматически — нормировщик только контролирует
Споры «что писали вчера» — нет привязки к слотуИстория слота и медиа к событию
Нормирование

Нормирование — сводка → § → часы

Разложение факта по циклам ремонта и справочникам СПО/КРС: источник норм, ед. изм., кол-во, время по норме.

Было

  • Нормировщик набирает акт — разбор текста сводки на операции
  • Ручной подбор § в нормативе
  • Расхождение факта диспетчера и строк акта
  • Споры с подрядчиком при приёмке

Стало

  • По слоту — строки: Переезд / ПР / СПО
  • § 303.1, § 15 или «факт»
  • Коэф., время по норме — в БД
  • Накопление в АВР без дубля
Цикл Вид работ (из сводки) Норма Часы
Переезд Переезд бригады 45 км, покрытие хорошее § 303.1 4,0
ПР Разгрузка и раскатка НКТ 50 шт § 15 2,0
ПР Монтаж мобильного приёмного мостка факт 1,5
Акт выполненных работ

Вид АВР — акт выполненных работ

Итоговая таблица по ремонту: дата операции, цикл ремонта, вид работ, источник норм, кол-во, коэф., время по норме / к оплате.

Было

  • Акт в Excel — перенос из сводки и нормировки
  • Расхождение §, ед. изм., кол-ва
  • Согласование с производственными службами — отдельно
  • Задержка закрытия ремонта и оплаты

Стало (ZIMA)

  • Строки из накопленных норм по суткам
  • ПЗР к переезду, переезд по § 303.1, ПР — как в привычной форме
  • Колонки согласования и подписей — из шаблона акта
  • Основа расчёта с подрядчиком КРС
Дата Цикл Вид работ Норма Ед. Кол-во Время по норме
1 03.05.2028 ПР перед ремонтом ПЗР к переезду: инструктаж, маршрут, подготовка § 16 опер. 1 4,0
2 03.05.2028 Переезд Переезд 100 км, дороги в хорошем состоянии § 303.1 км 100 2,78
3 03.05.2028 ПР перед ремонтом Монтаж и демонтаж передвижного приёмного мостка § 34.1 раз 1 1,5

Полный акт: разбивка цикла, химия/реагенты, простои/глушение, время к оплате, причина снятия — в одной форме с нормированием.

Дальше по цепочке

ТЖ · химия · ГТС · гео (ИИ)

Без единого контура

  • Учёт ТЖ/НЖ, химии, реагентов — вне сводки
  • Протокол ГТС собирают в последний день перед актом
  • Геоописание — вручную по ПЗ и факту ремонта

С ZIMA

  • Доставка и расход ТЖ, нефти, химии — в карточке ремонта
  • История ввода — ГТМ, аварии, ввод; фото и видео к событию
  • Черновик протокола ГТС из БД до подписания АВР
  • Геологическое описание (ИИ) после АВР: ПЗ + накопленный факт

Закрытие ремонта: согласованный АВР → геоописание без повторного набора конструкции и перфорации.

Экономия времени

Сколько времени экономит ZIMA

ОперацияБылоС ZIMA (цель пилота)
Черновик плана из ПЗ (типовой)4–8 ч2–5 мин (~95%)
Черновик плана из ПЗ (нетиповой)1–2 дня10–20 мин
Суточная сводка (диспетчер)2–3 ч/сутки30–45 мин (~75%)
Нормы при написании сводки2–4 ч/сутки (перенос в акт вручную)в процессе ввода слотов · выгрузка ~5 мин
Контроль норм (нормировщик)2–4 ч/сутки30–45 мин на весь отработанный день (выборочно, ~80%)
Закрытие АВР4–8 ч5–60 мин после закрытия ремонта (строки + PDF, с учётом проверки ИТР)
FTE на экспедицию1–2 FTE в сезон (ориентир, в т.ч. сокращение нормировщика)

Цифры KPI — цель пилота на 1–2 экспедициях; уточняются замером на площадке.

Преимущества

Эффект для ЦТКРС и подрядчика

Один контур «ПЗ → АВР» План-заказ, план, сводка, ТЖ/химия, нормы, протоколы ГТС, акт, гео (ИИ) — без тройного ввода одних глубин.
Соответствие оборудования НКТ, штанги, пакер, насос — автосверка с картой спуска, перфорацией и шаблонированием ЭК.
Объёмы и нагрузки V скважины, глинораствор, P устье, подъёмный агрегат — из геометрии конструкции, не «на калькуляторе».
Отраслевая семантика Формулировки сводки и нормирование СПО/КРС «из коробки» — не адаптация универсального ERP.
Инженер ПРС/КРС Черновик плана из ПЗ: типовой 2–5 мин, нетиповой 10–20 мин (ориентиры пилота).
Диспетчеризация Веб-сводка, 6 слотов, учёт жидкости; история ввода с фото и видео в карточке ремонта.
Нормировщик Только контроль автоматических норм из слотов — −70–80% нагрузки; возможность сокращения должности или перевода на выборочный контроль.
Эксплуатация Опытная эксплуатация на пилоте; 250+ тестов планировщика; отраслевые регламенты в коде.
−90%
черновик плана из ПЗ (KPI пилота)
−75%
время на сводку (диспетчер)
−70%
ошибки нормирования из сводки
Пилот

Пилот на 1–2 экспедициях ЦТКРС

График 3–6 месяцев (параллельный ввод)

  • 1–2 мес: PROD, обучение инженеров/диспетчеров, Excel + ZIMA
  • 3–4 мес: сводка в вебе, замер закрытия суток (6 слотов)
  • 5–6 мес: нормы и АВР из БД, отчёт KPI, протоколы ГТС

Демо 45–60 мин: ПЗ → план → сводка → ТЖ → нормы → ГТС → АВР → гео (ИИ) на одном ремонте.

Интерфейс

Экраны ZIMA

Скриншоты продуктовых модулей: план-заказ → план работ → сводка → нормы → АВР. Далее — по одному экрану на слайд.

Планирование · вход

План-заказ — Excel

Вход исходный план-заказ

Excel план-заказ
Планирование

Карточка объекта из план-заказа

В ZIMA конструкция, дебит, перфорация — без ручного переноса

Карточка объекта из план-заказа
Планирование · выход

План работ КРС/ПРС

Выход текст плана и приложения

План работ на выходе
Планирование · проверки

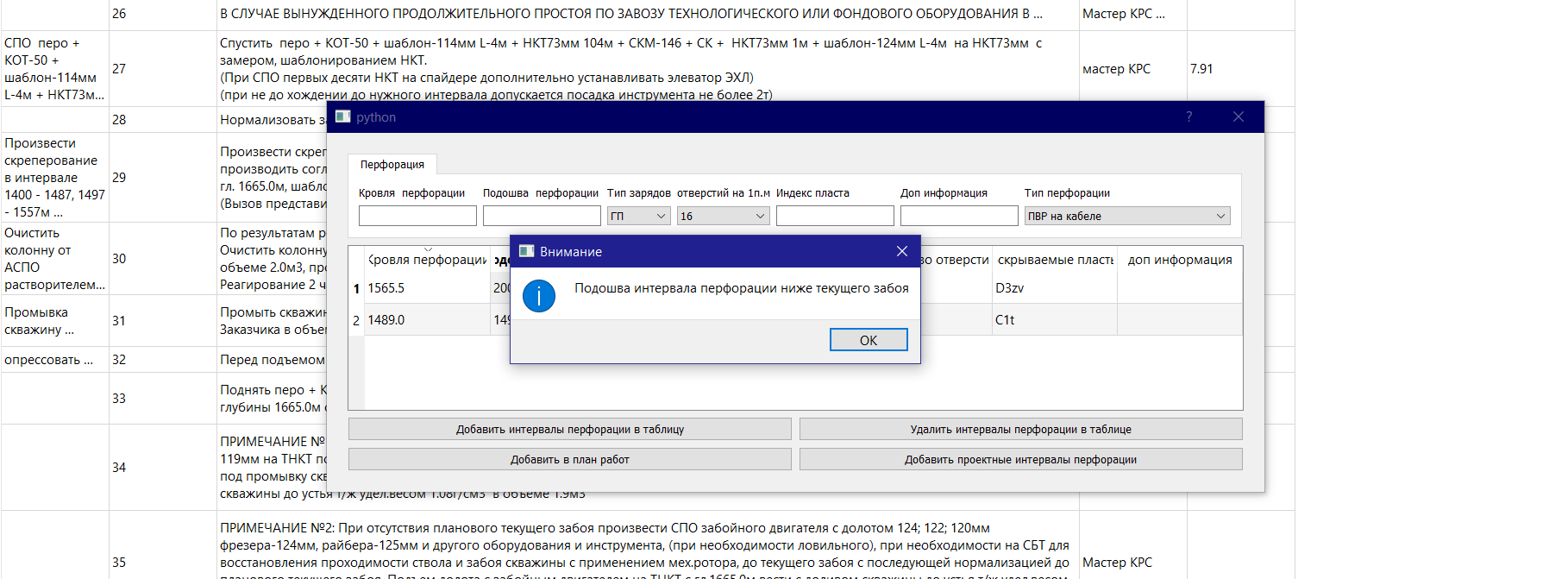

Проверки при планировании

Проверки при планировании
Планирование · проверки

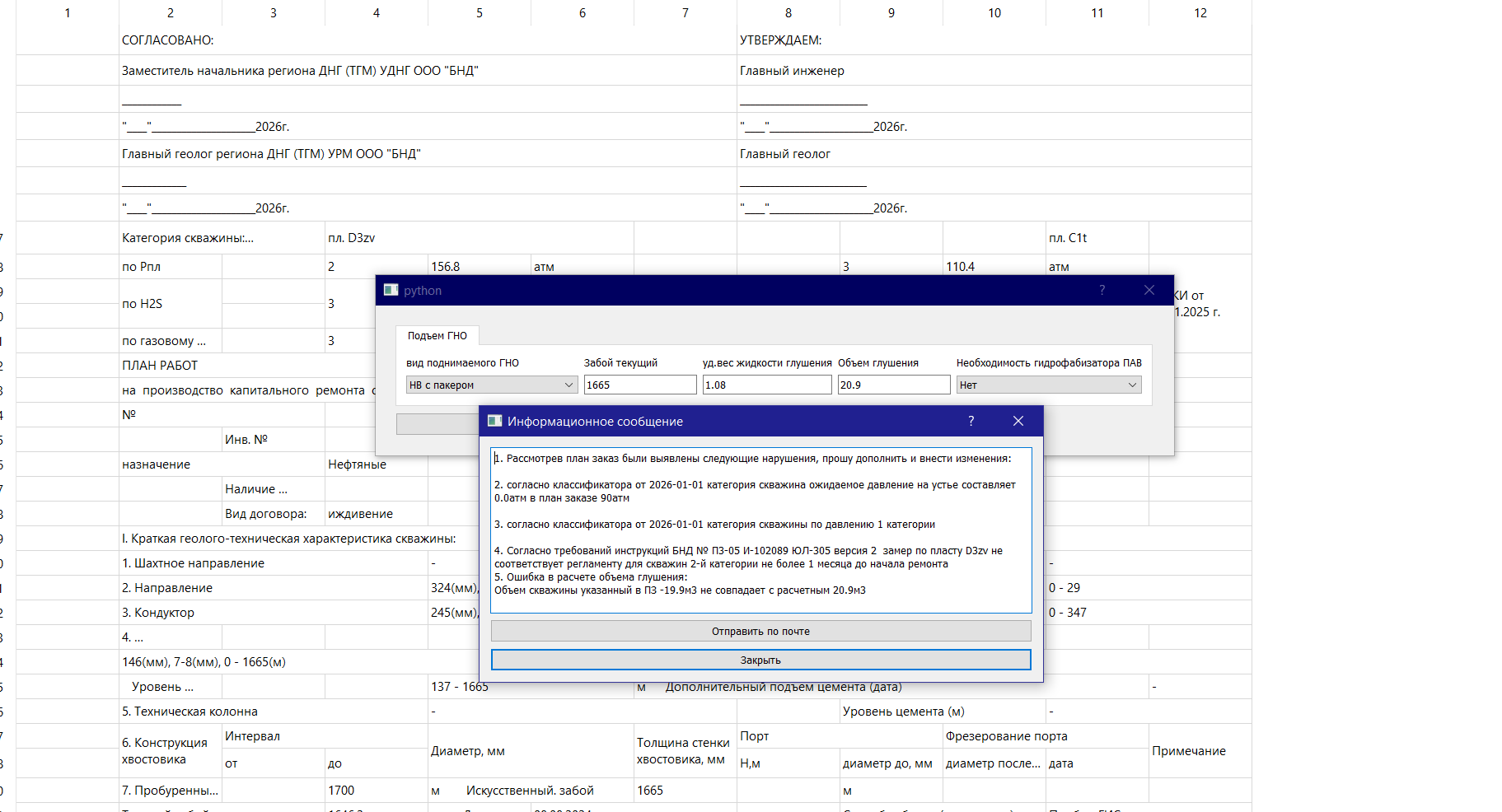

Проверка плана заказа требованиям

Проверка плана заказа требованиям
Планирование · проверки

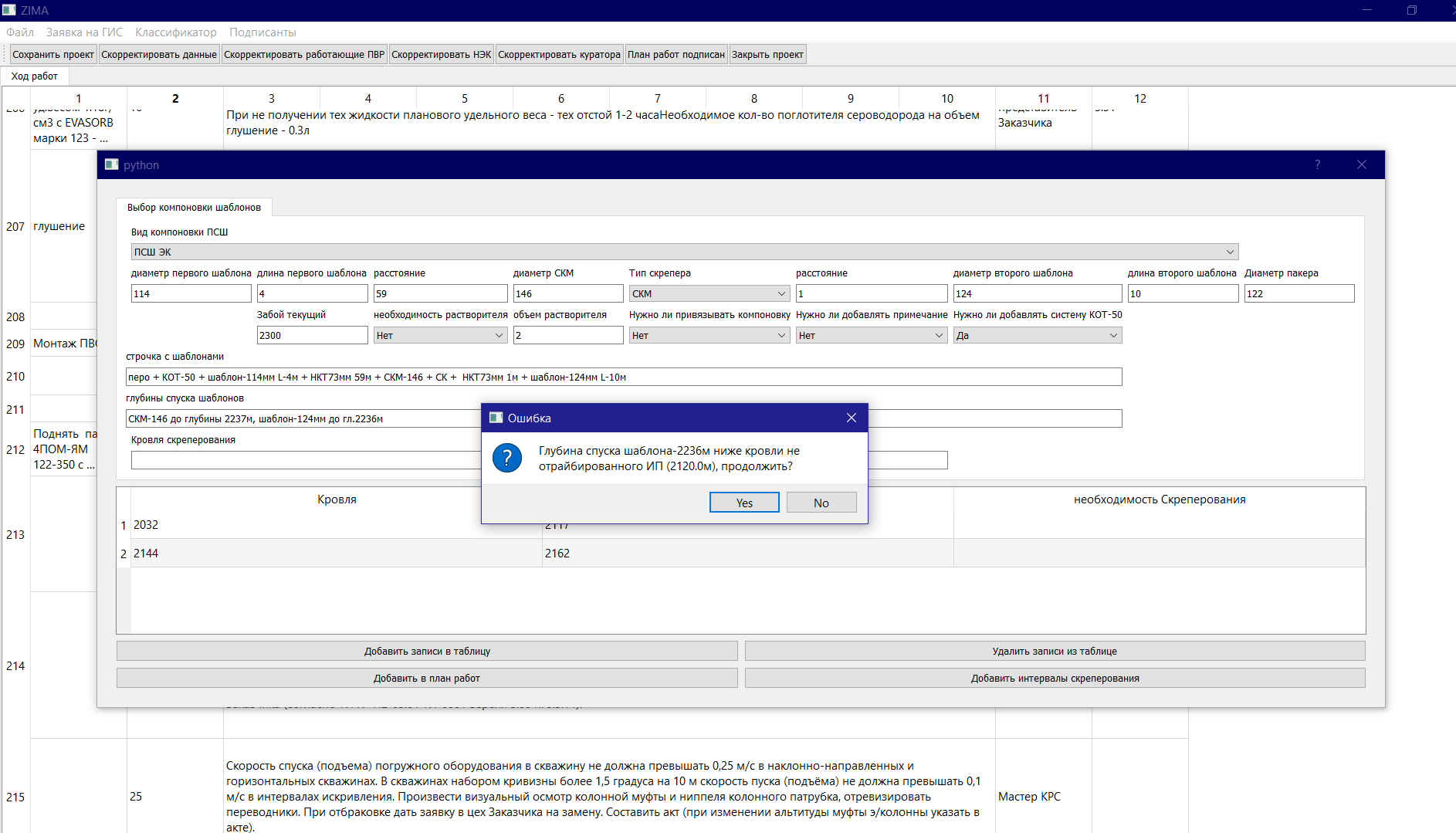

Проверка операции в плане работ

Проверка операции в плане работ
Планирование · проверки

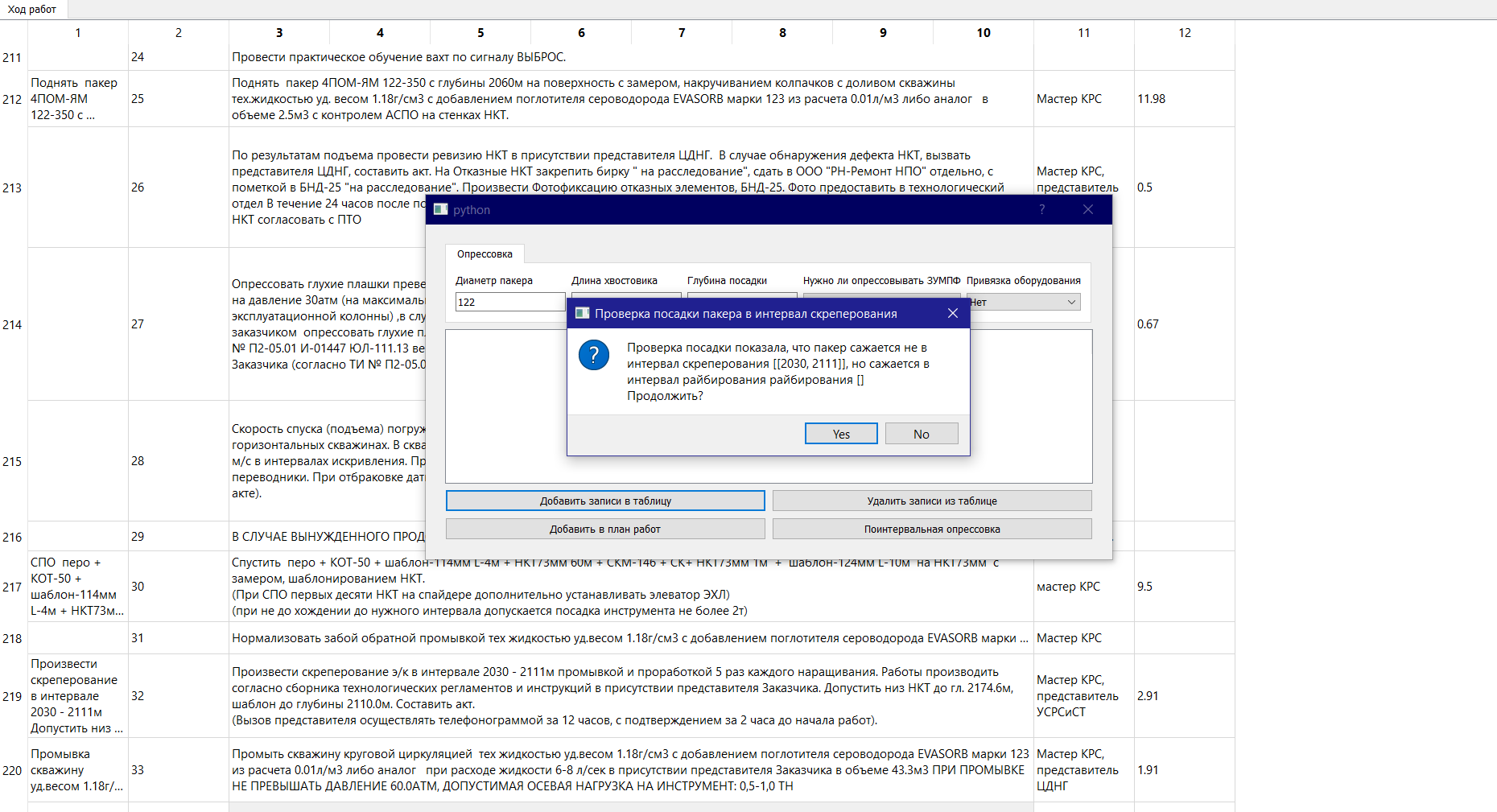

Проверка операции в плане работ (2)

Проверка операции в плане работ
Сводка · диалог

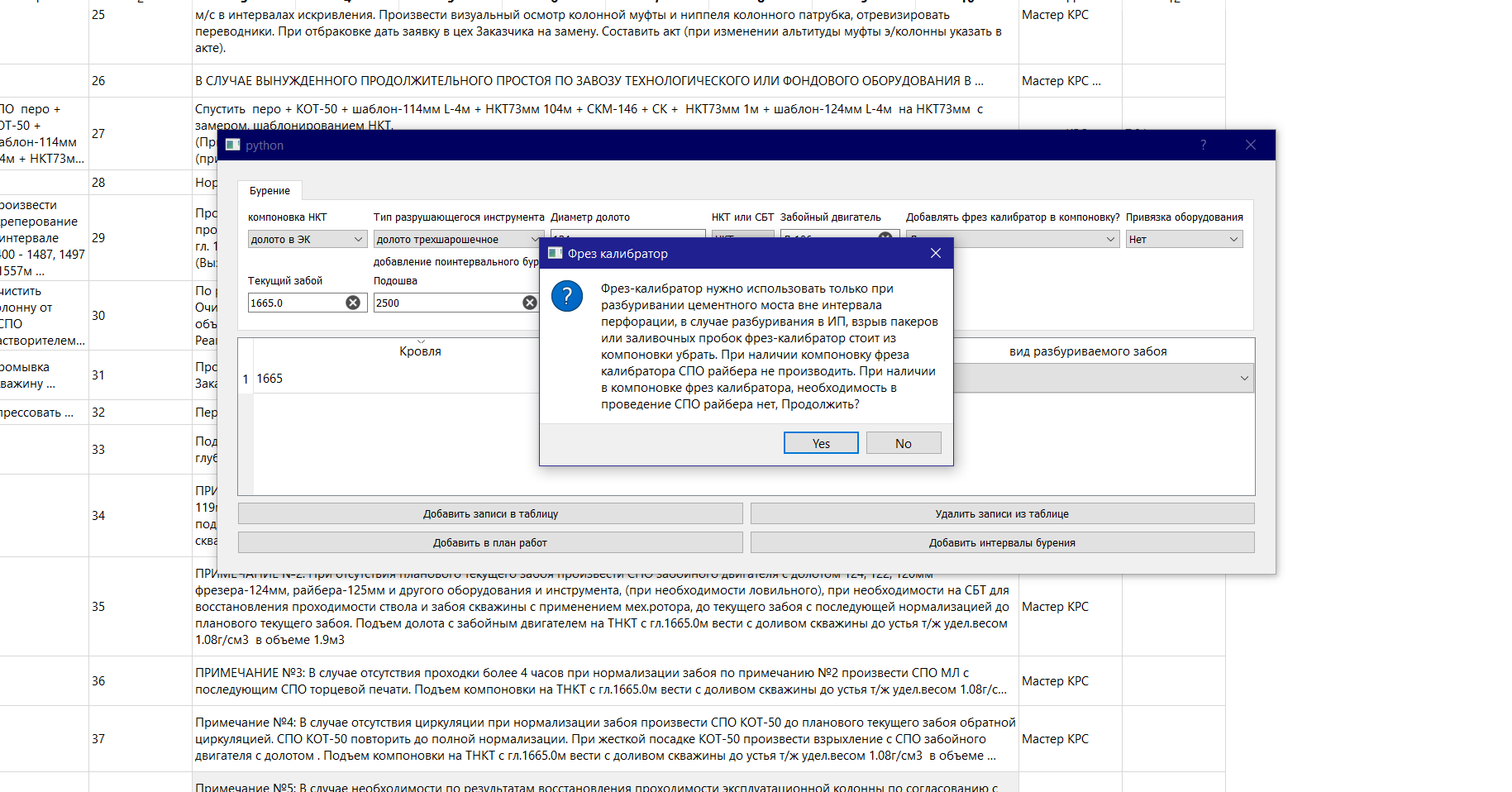

Диалог операции СПО

Ввод факта через справочник — меньше опечаток в тексте слота

Диалог операции СПО
Суточная сводка

Сводка — полный экран

Шапка, план, конструкция, факт по слотам, ТЖ/НЖ, история ввода с фото и видео

Экран суточной сводки ZIMA
Суточная сводка · итог

Закрытые сутки

Выход учёт жидкости по скважине

Закрытая суточная сводка
Суточная сводка · итог

История ввода скважины

Свод выполненных работ, ГТМ, аварии; фото и видео к событию

История ввода скважины
Нормирование

Нормы из сводки

Выход строки § и часы при сохранении слота

Нормы из сводки
Нормирование

Таблица норм

В ZIMA циклы, §, ед. изм., время по норме

Таблица норм
АВР

Акт выполненных работ

Выход итоговая таблица к оплате

Таблица АВР в ZIMA
Для руководства

Краткая версия — 14 слайдов

Цель, предложение, было/стало, KPI и пилот — без технических деталей.

← Краткая презентация для спонсора

Демо на ваших формах ЦТКРС

Пилот на экспедиции · параллельный ввод · KPI по плану и нормам

Согласовать встречу в Telegram
Тел.: +7 (937) 337-74-64
E-mail: zufaroff112@gmail.com
Telegram: @ilmir112
